Die Eichendorffschule vereint seit dem Schuljahr 2016/17 drei Schularten unter ihrem Dach:

Neubau

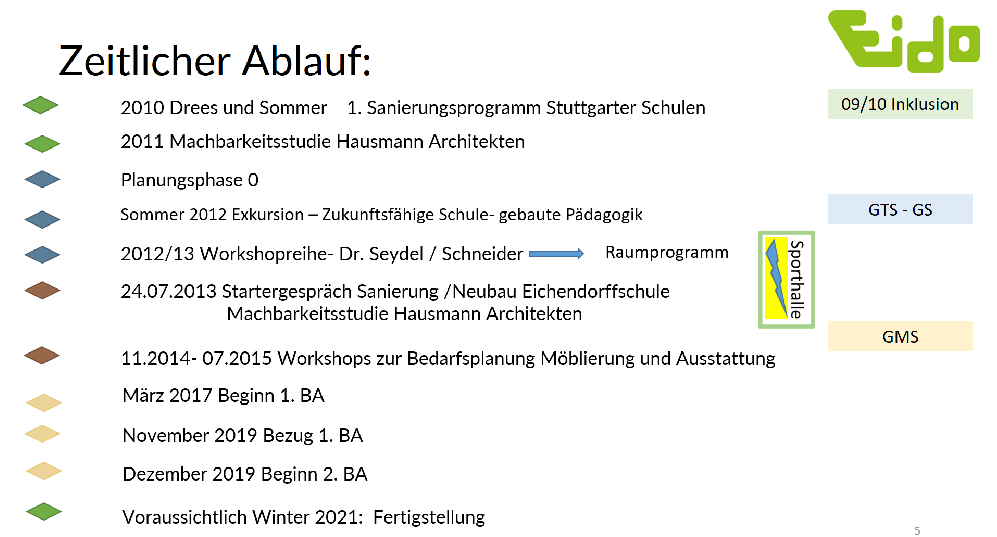

Seit 2017 wird an der Eichendorffschule gebaut.

Im Herbst 2019 wurde der 1. Bauabschnitt fertiggestellt  und die Schülerinnen und Schüler der Stammschule haben nach den Herbstferien 2019 die neuen Klassenzimmer bezogen.

Im 2. Bauabschnitt entsteht ein weiteres Cluster und eine 2. Feldsporthalle. Darüber hinaus wird das  Verwaltungsgebäude generalsaniert und die Außenalagen neu erschlossen.

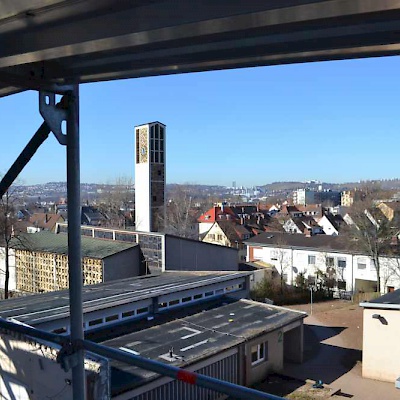

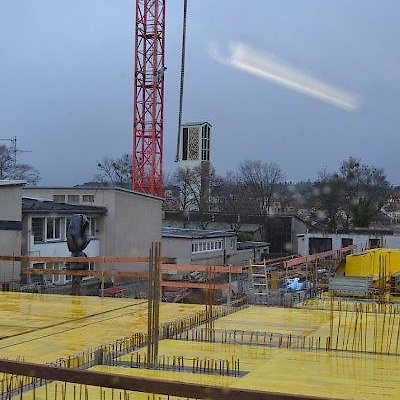

Im Januar 2021 sind die Rohbauarbeiten für das Cluster und die Sporthalle nahezu abgeschlossen.

Im Schuljahr 21/22 wird der Bau fertiggestellt und die Klassen, die bisher in der Außenstelle untergebracht sind werden in das neue Gebäude umziehen.

http://www.stuttgart.de/item/show/590680

Bilder zum Neubau s. unten

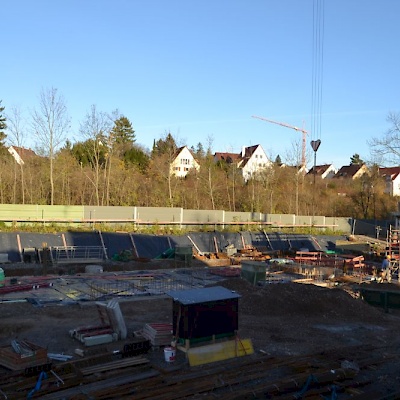

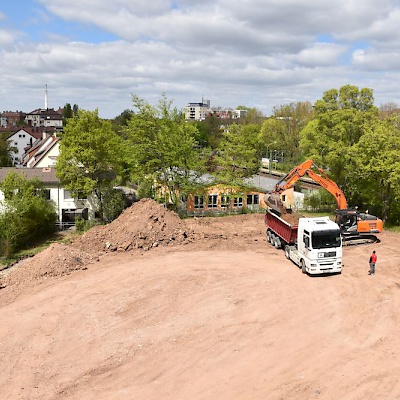

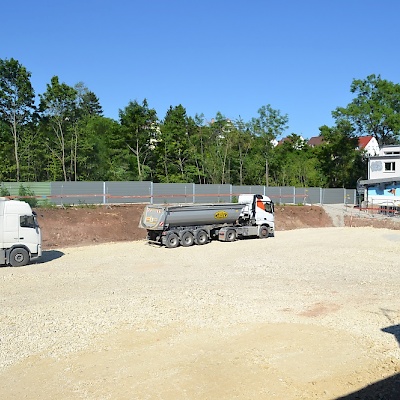

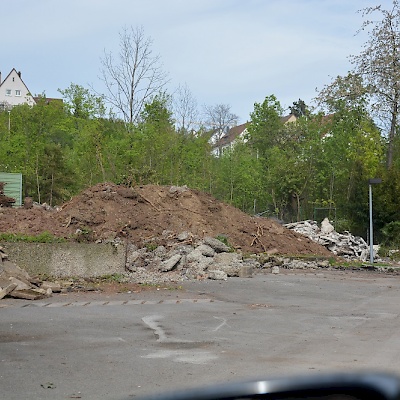

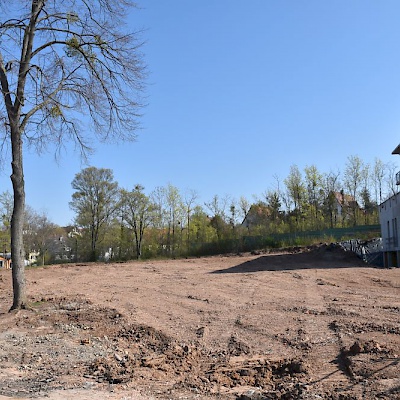

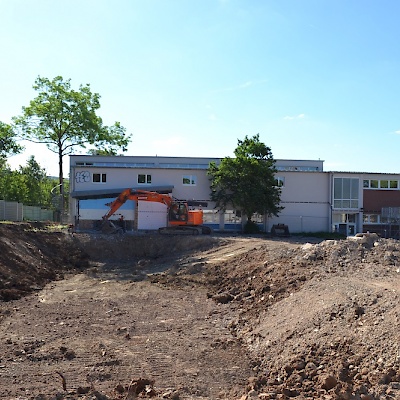

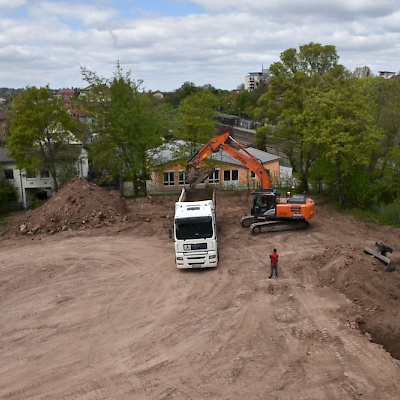

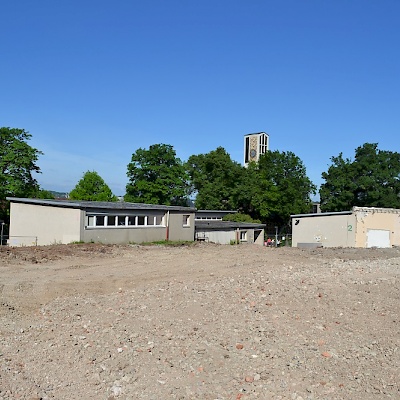

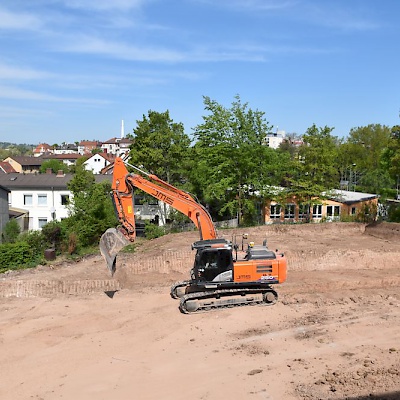

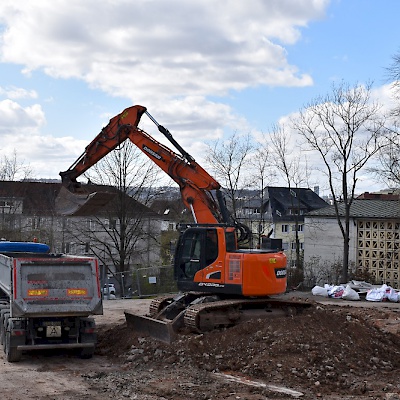

Rodungsarbeiten im Januar 2017

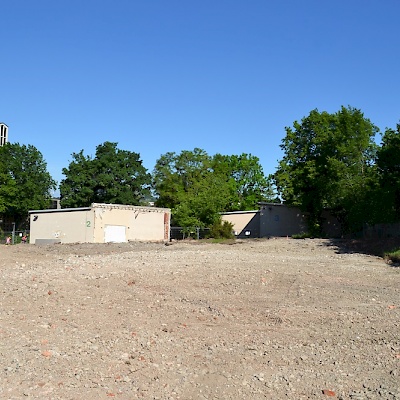

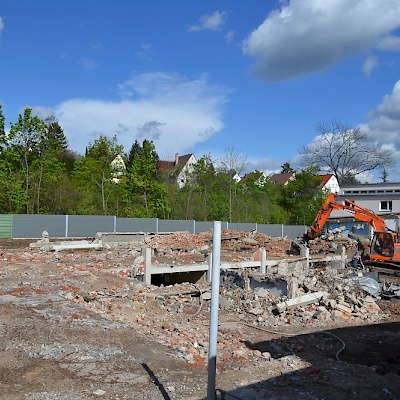

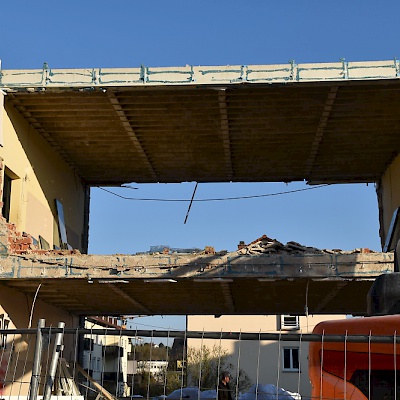

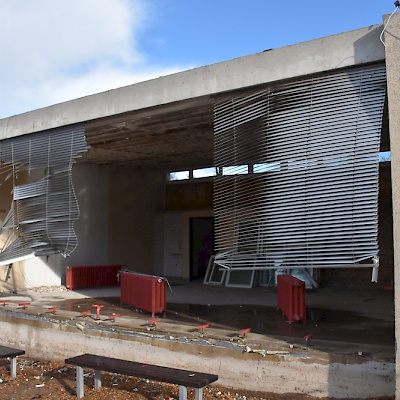

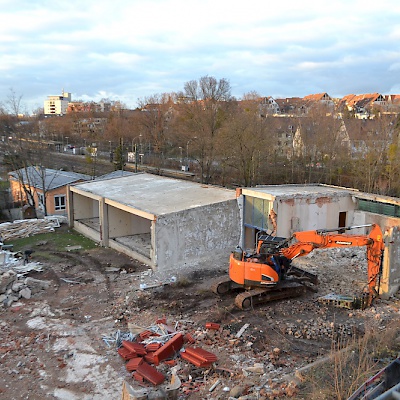

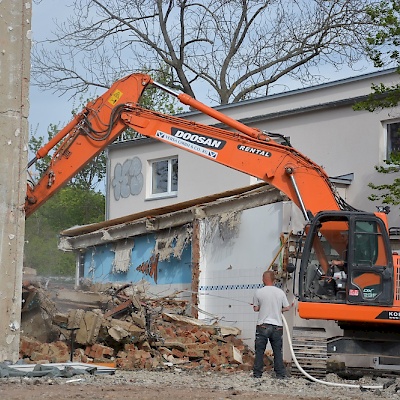

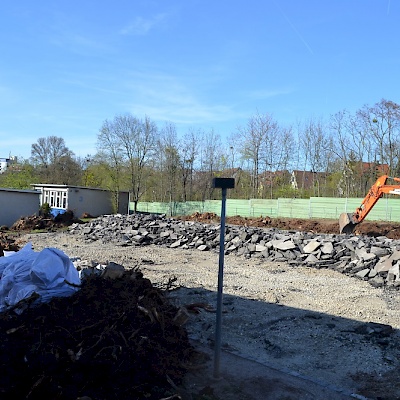

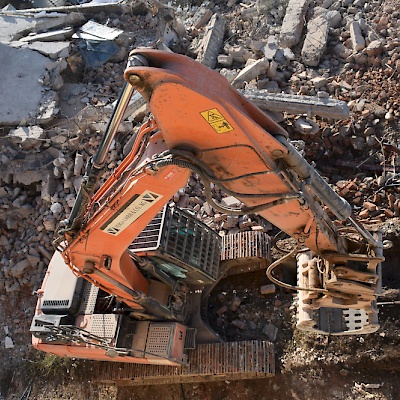

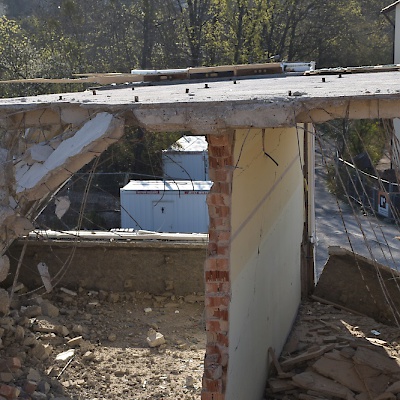

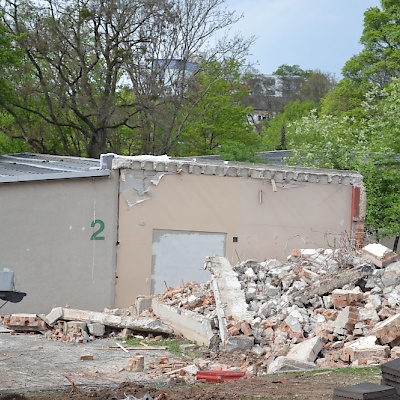

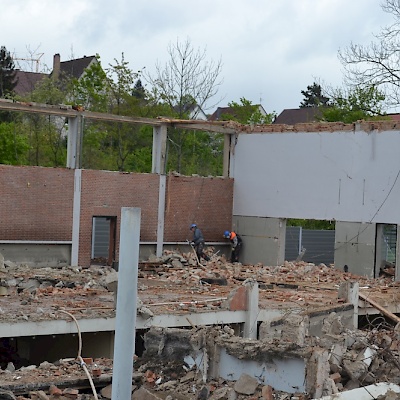

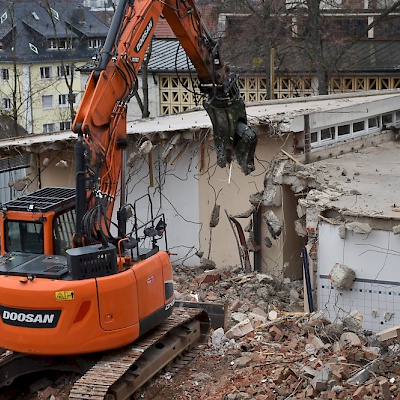

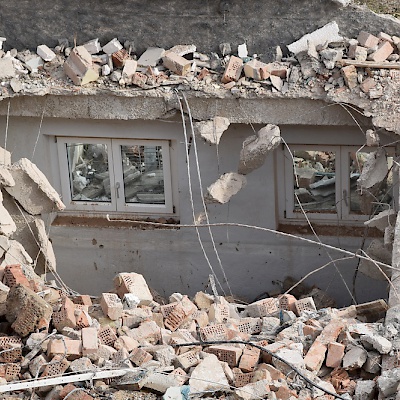

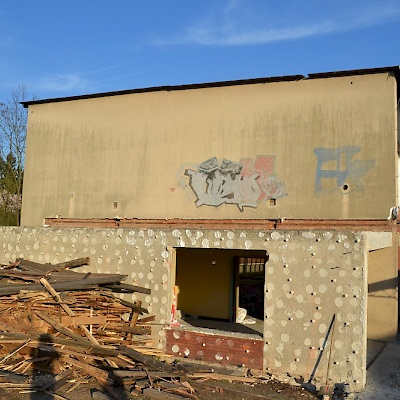

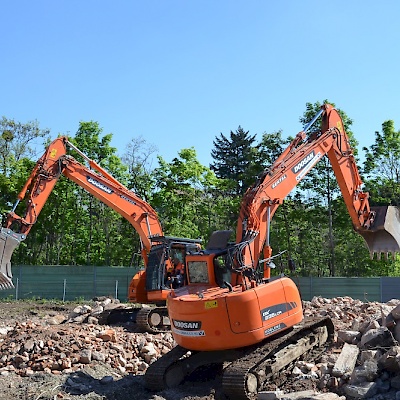

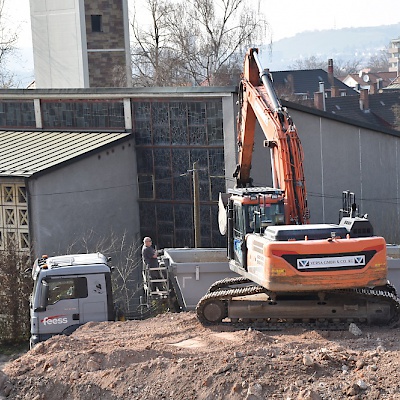

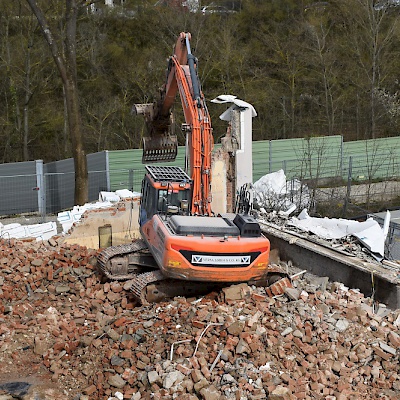

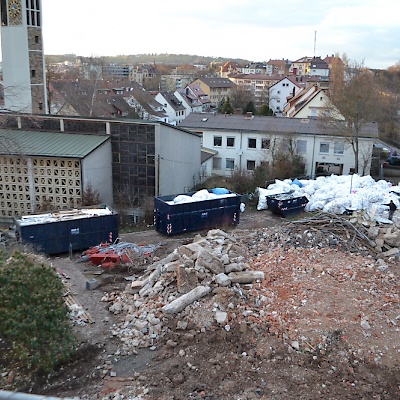

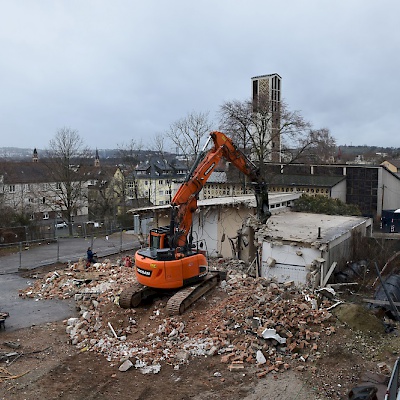

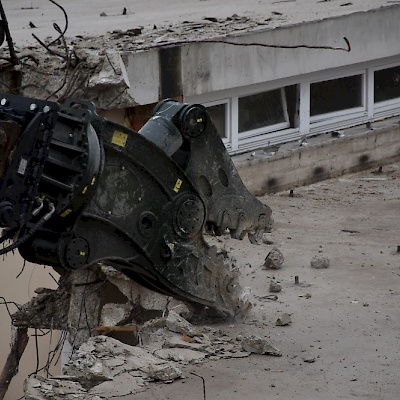

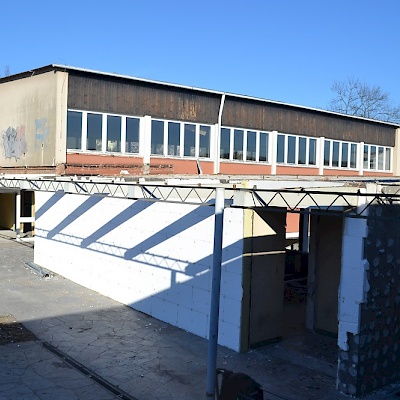

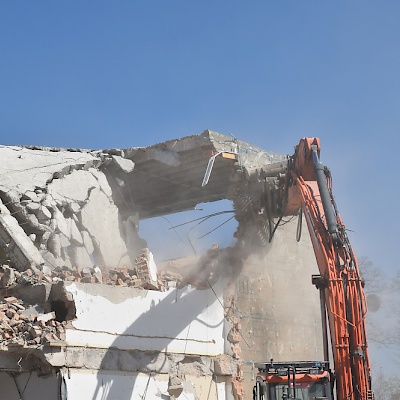

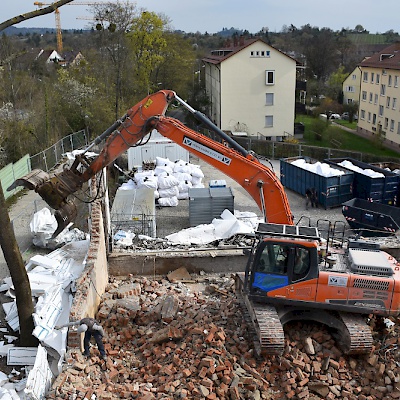

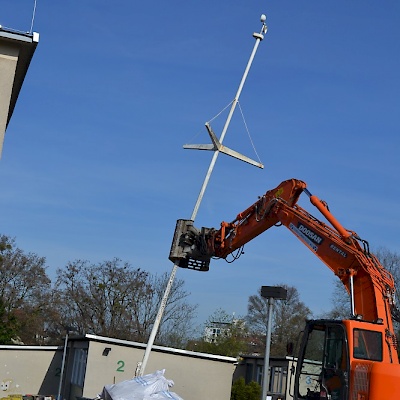

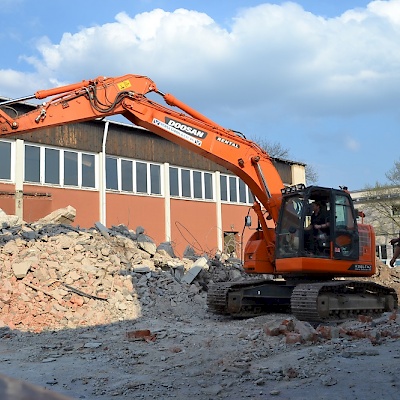

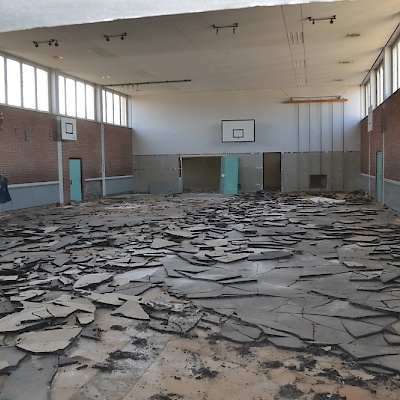

Abbrucharbeiten Turnhalle / Verbindungsbau

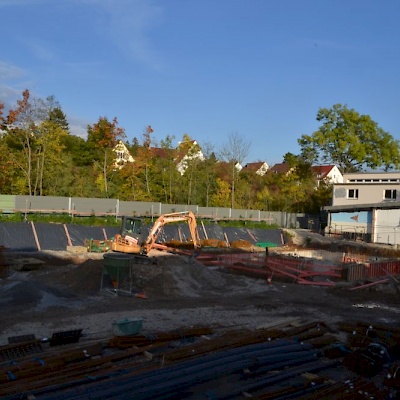

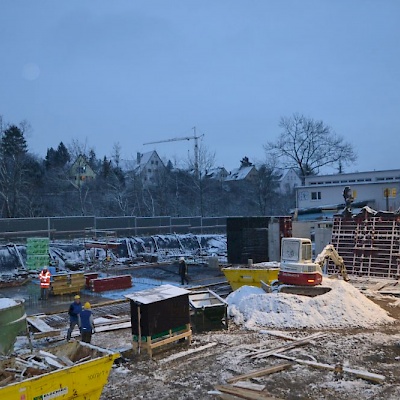

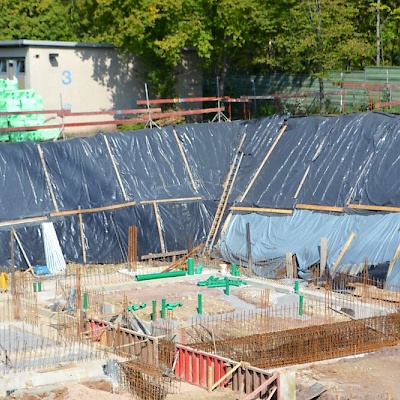

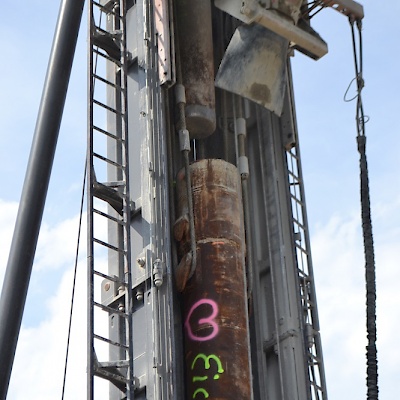

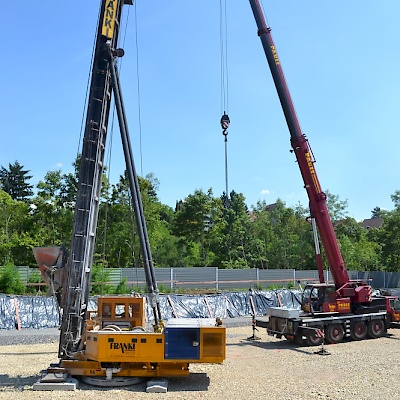

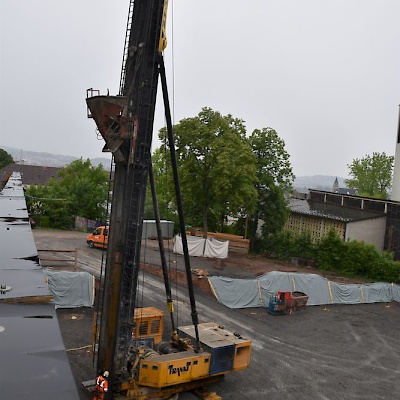

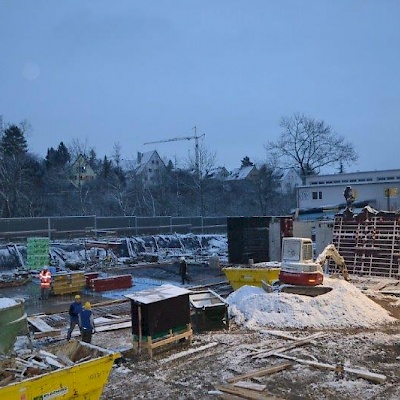

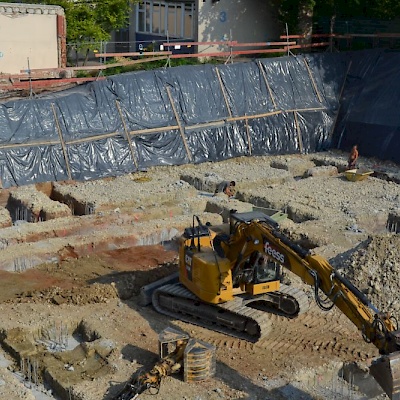

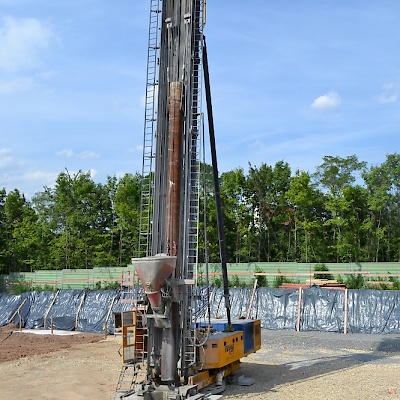

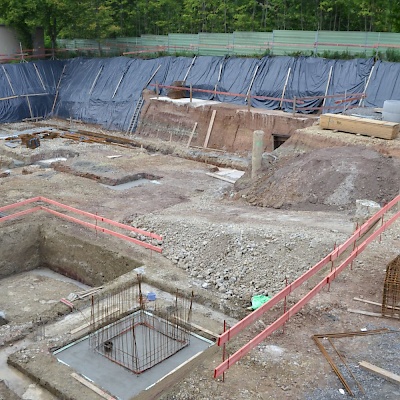

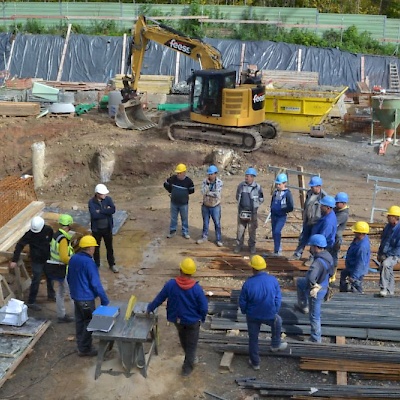

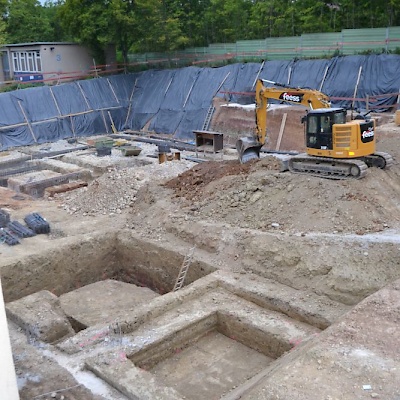

Die lauten Rammarbeiten sind überstanden

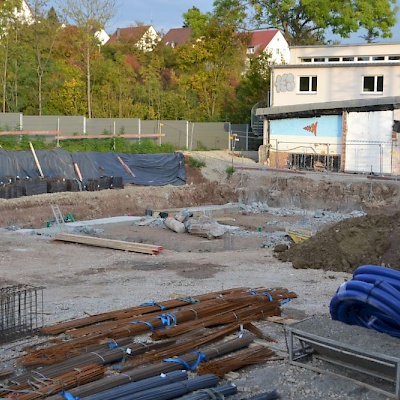

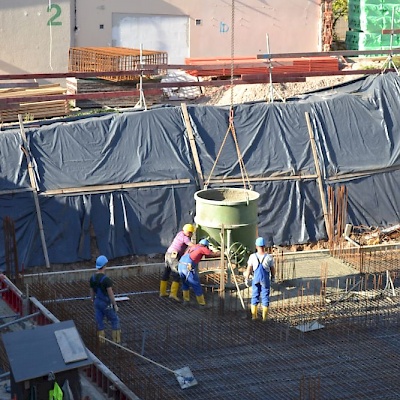

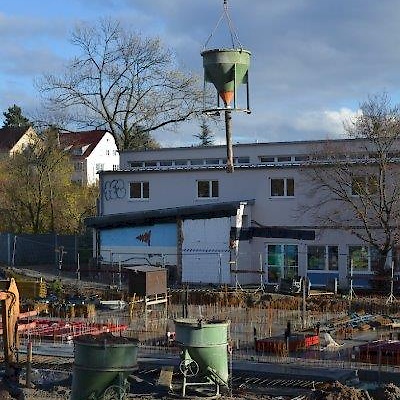

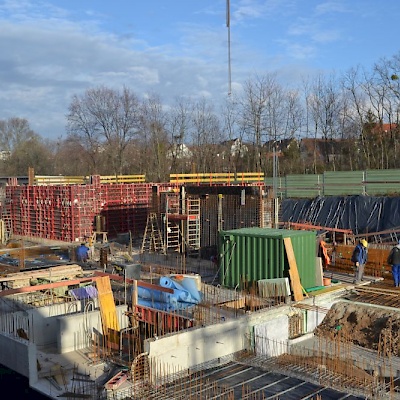

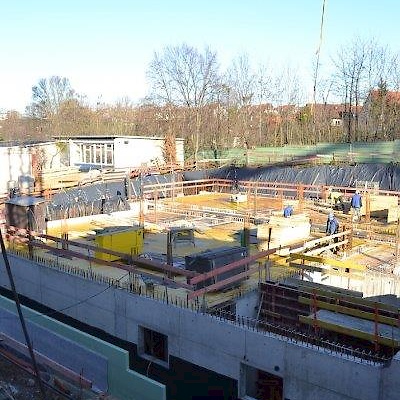

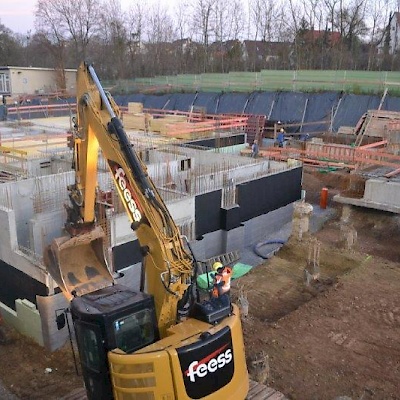

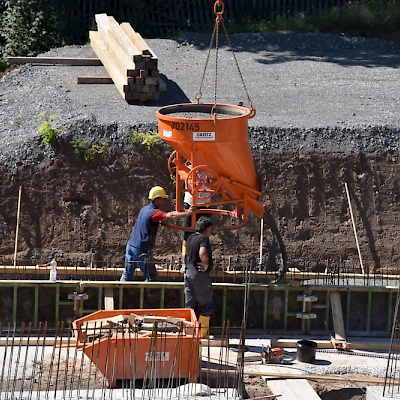

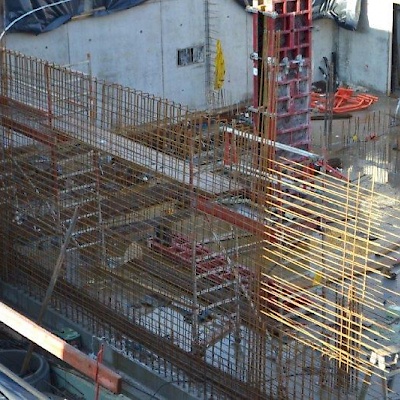

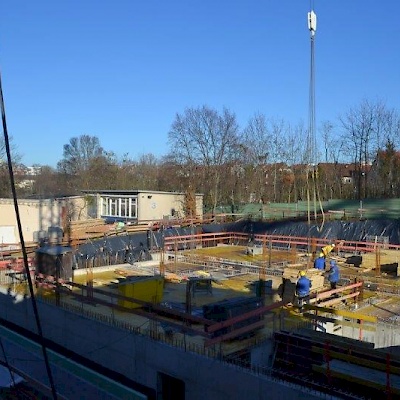

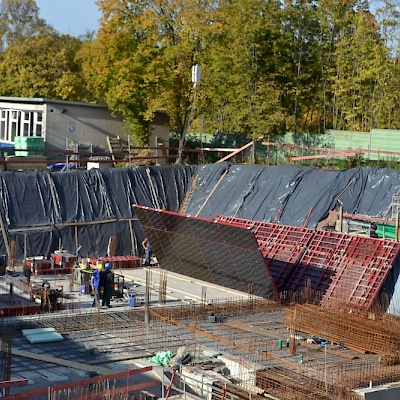

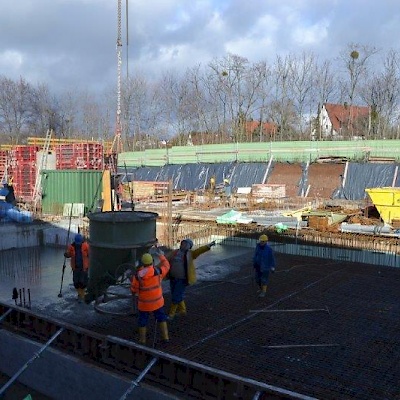

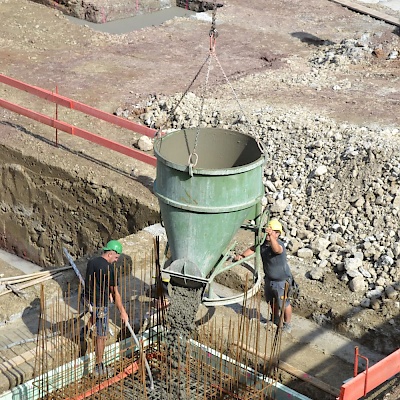

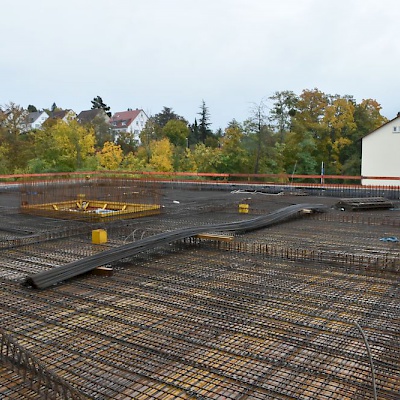

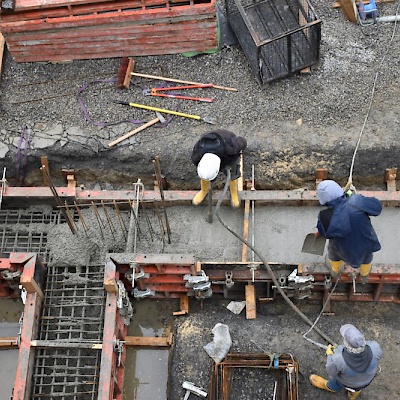

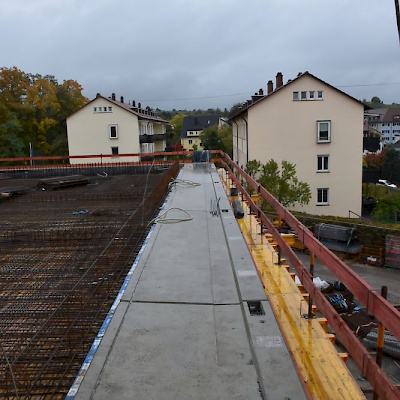

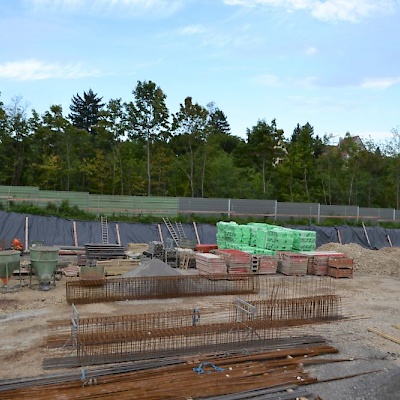

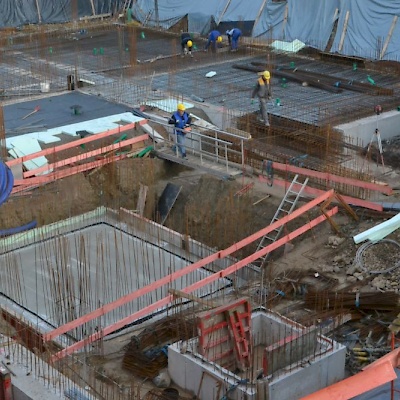

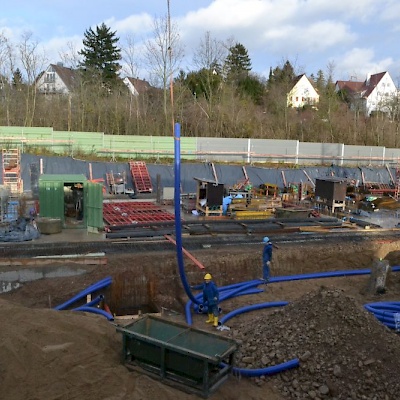

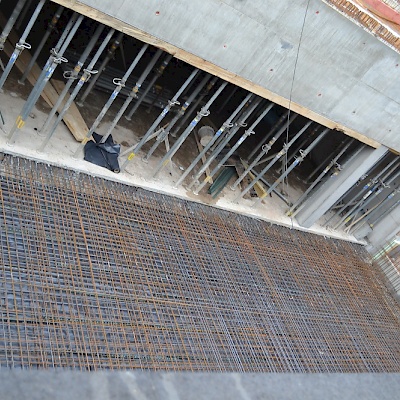

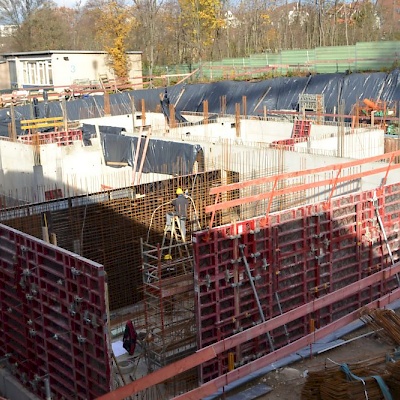

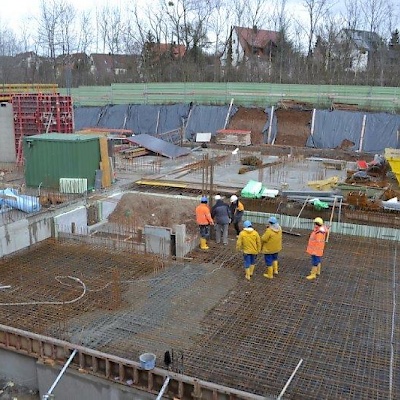

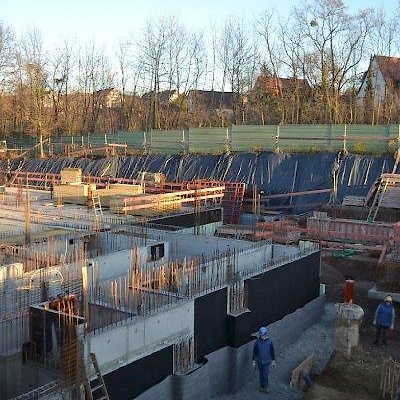

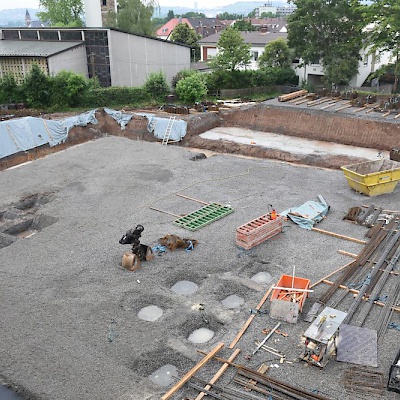

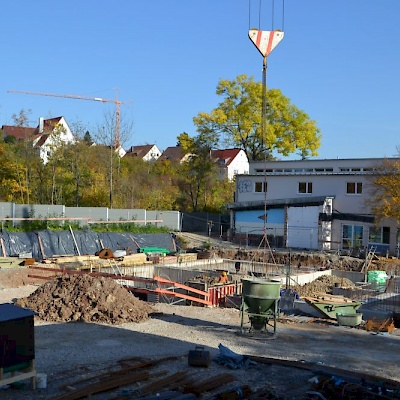

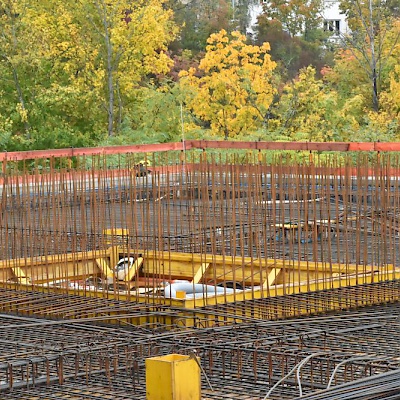

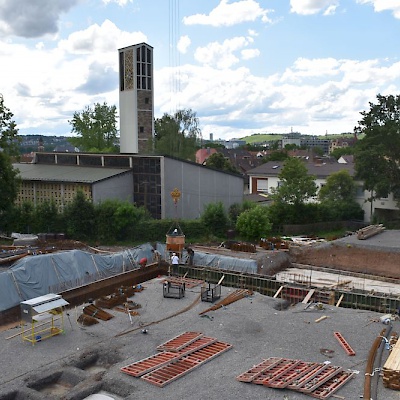

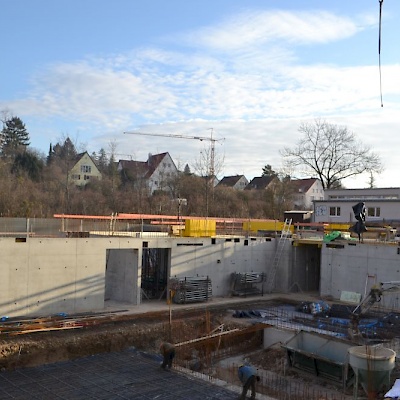

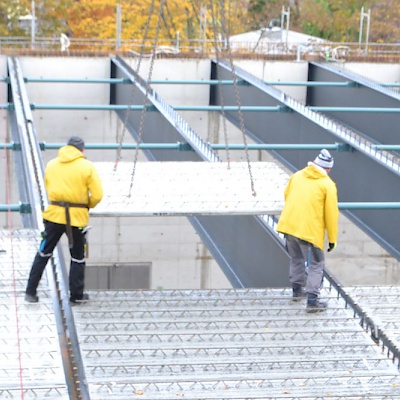

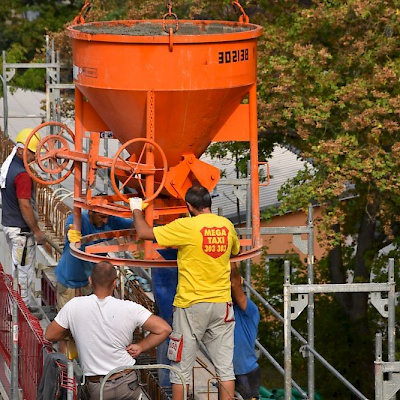

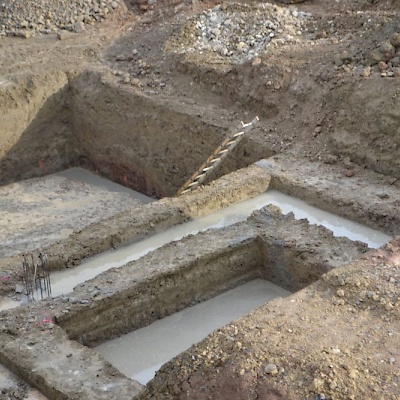

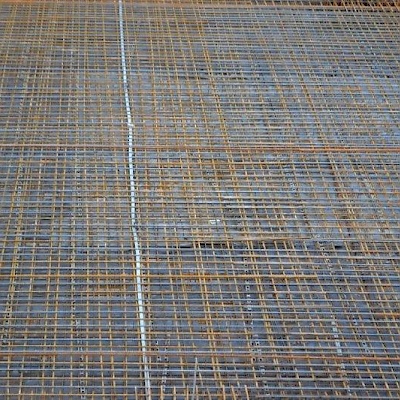

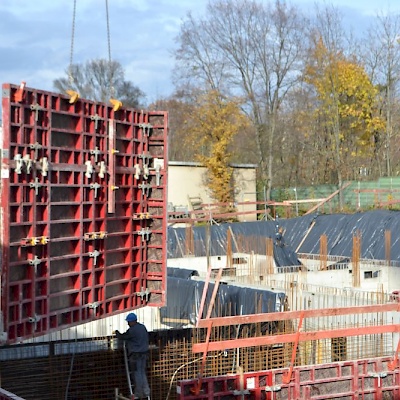

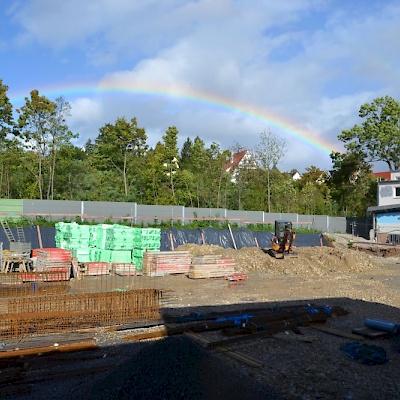

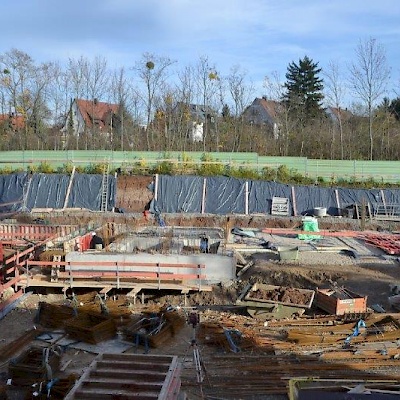

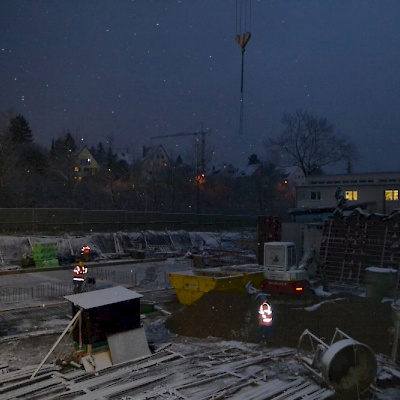

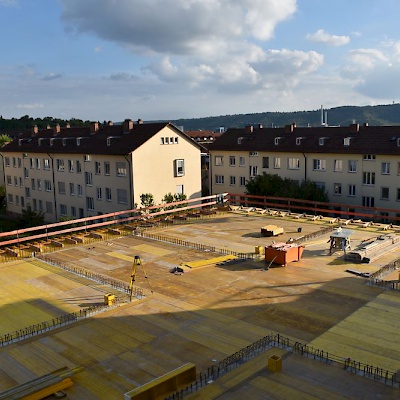

Im September beginnt der Rohbau - derzeit werden die Bodenplatten betoniert

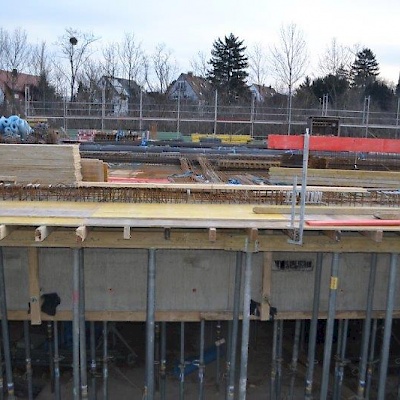

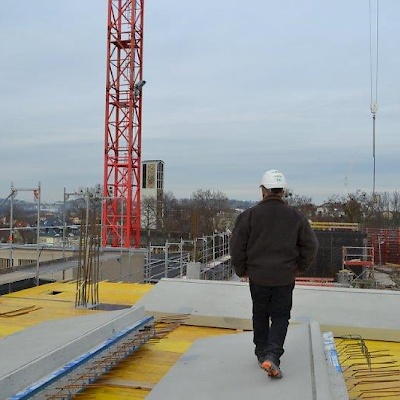

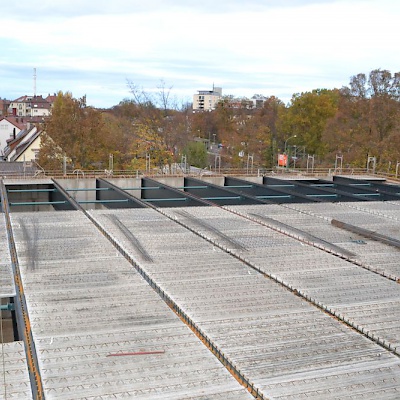

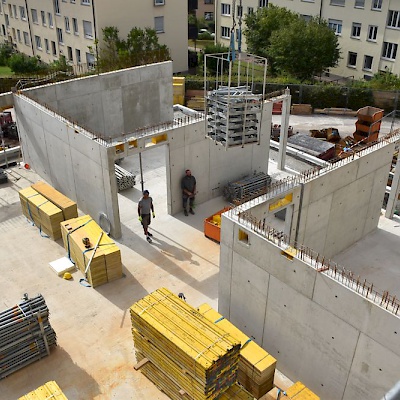

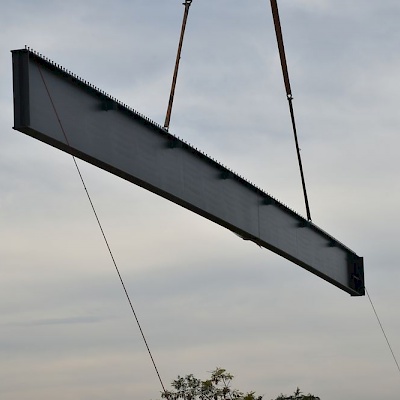

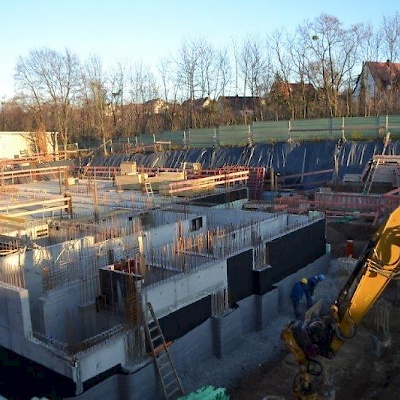

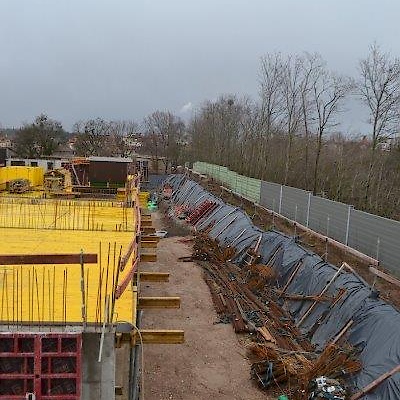

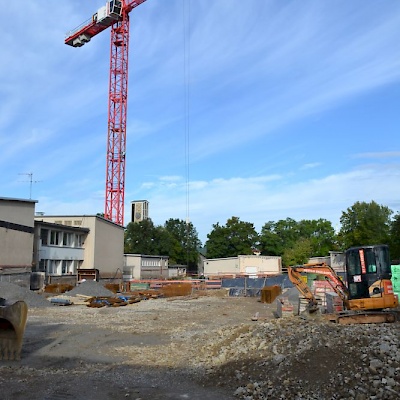

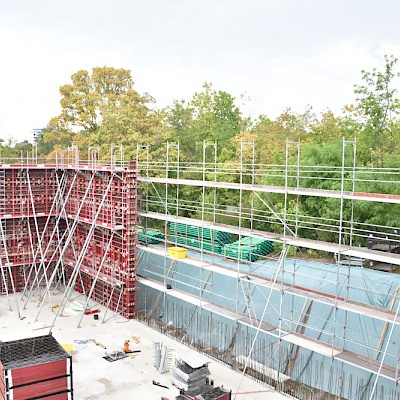

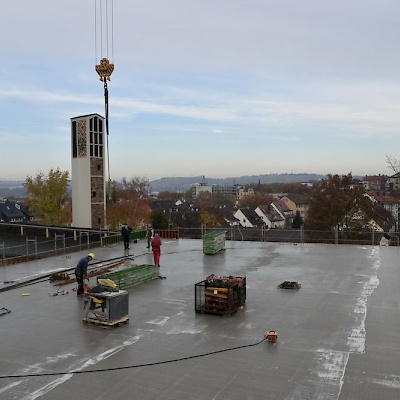

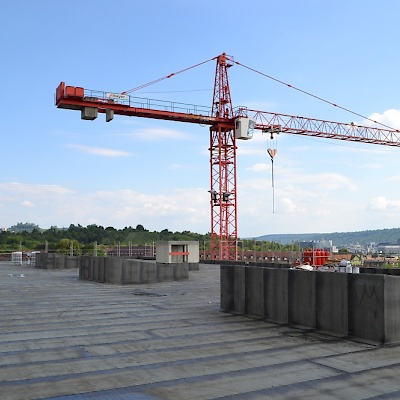

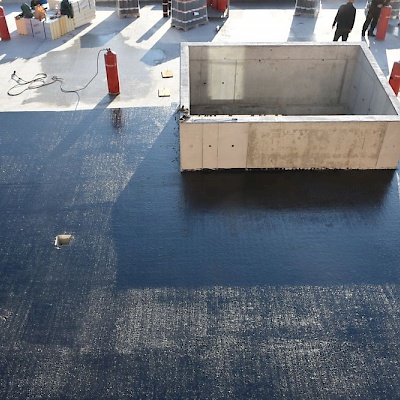

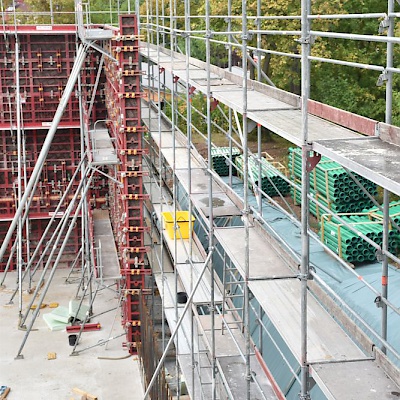

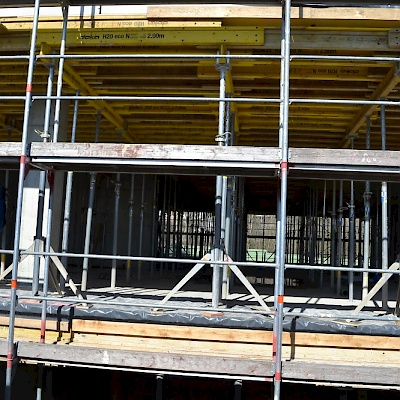

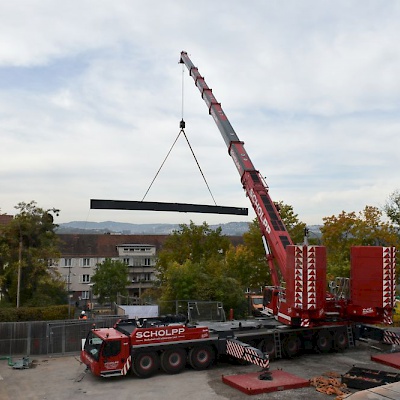

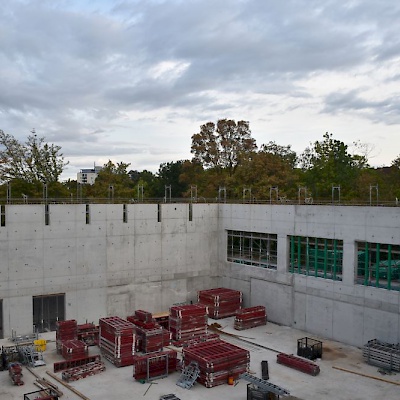

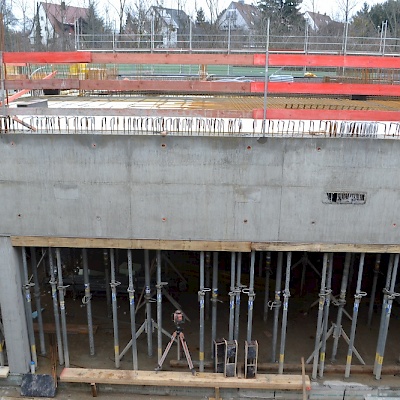

Fertigstellung Rohbau

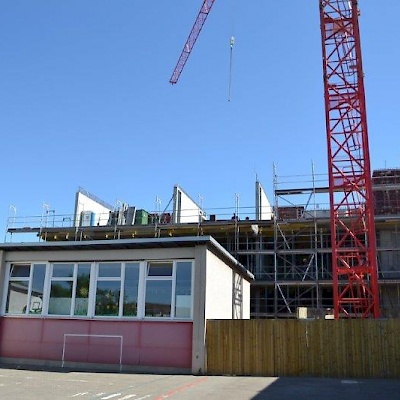

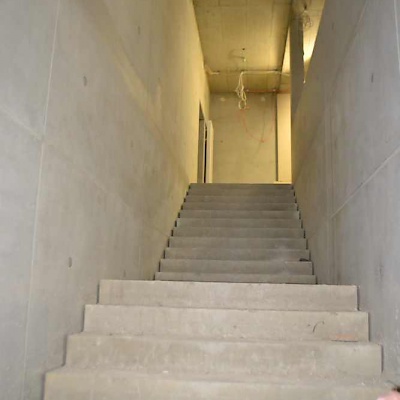

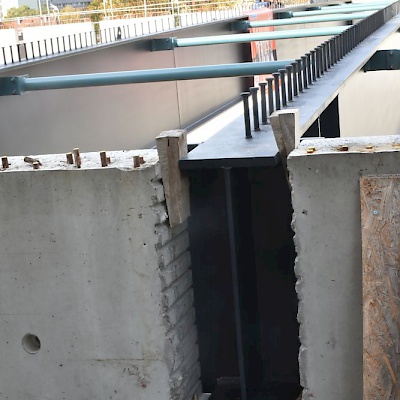

Der Rohbau ist fertig. Nun geht es um den Innenausbau

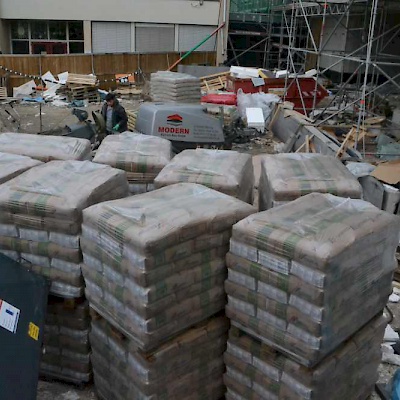

Innenausbau

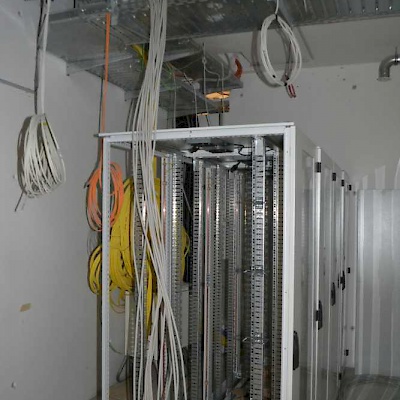

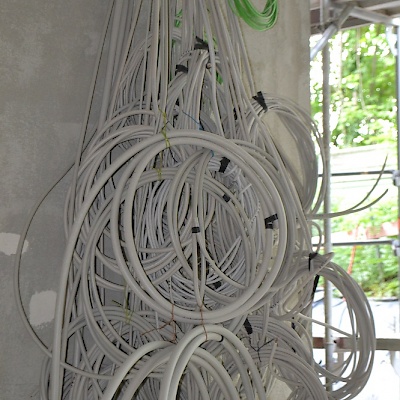

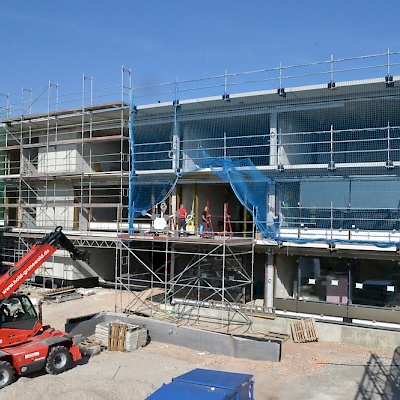

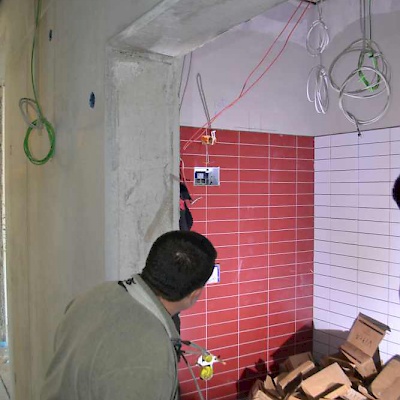

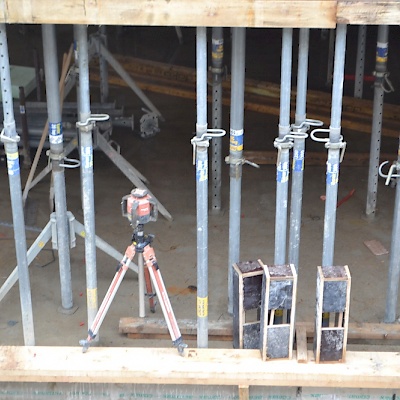

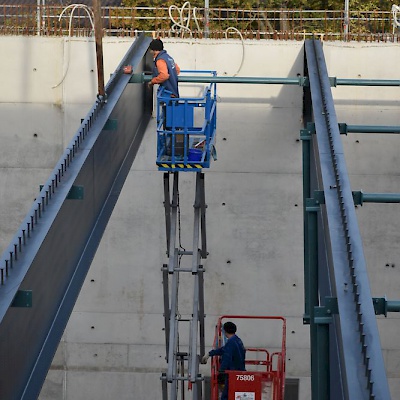

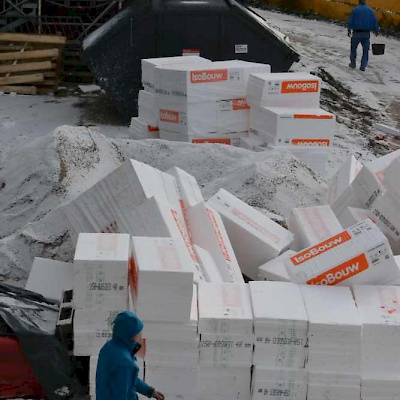

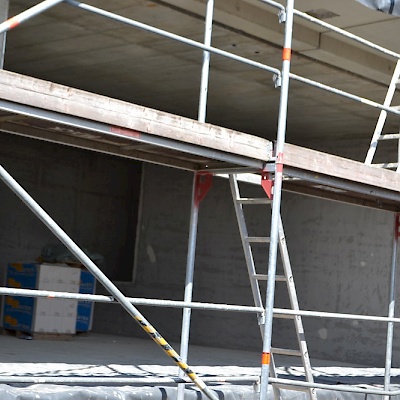

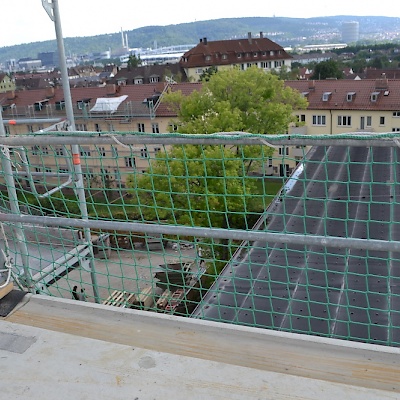

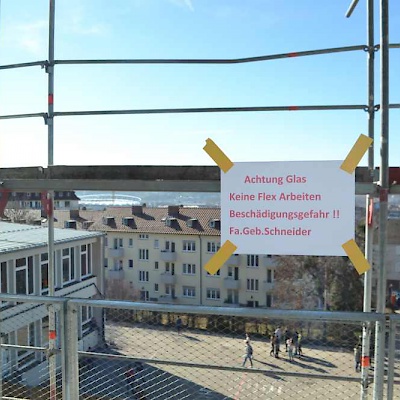

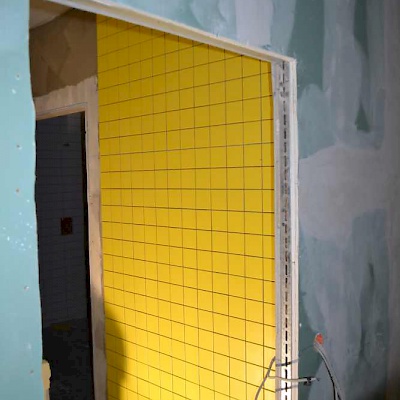

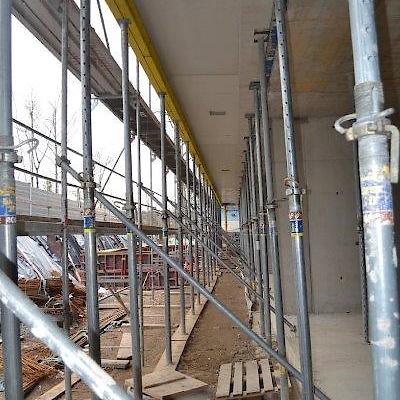

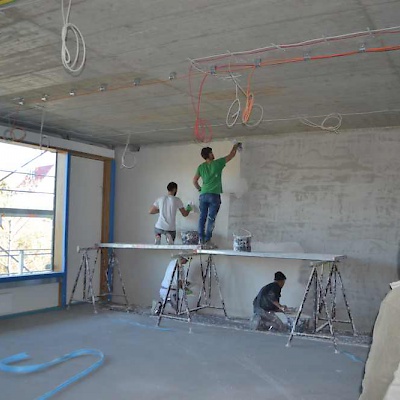

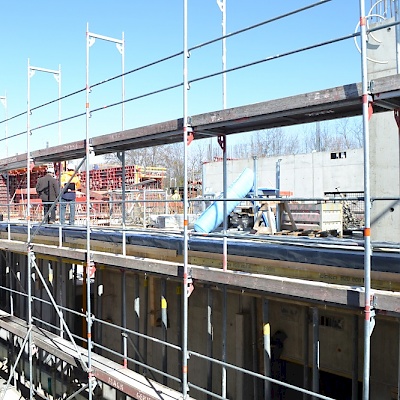

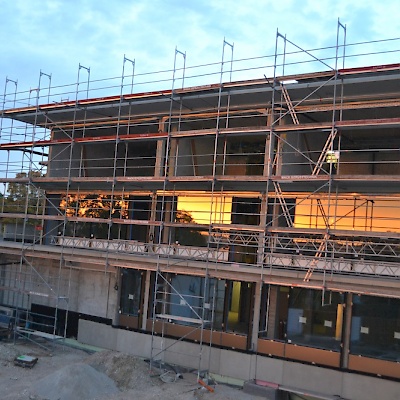

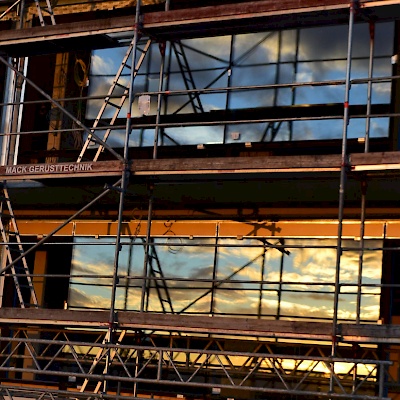

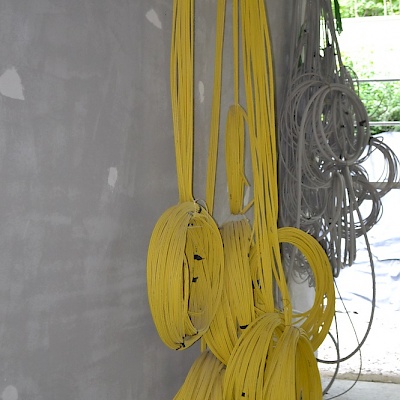

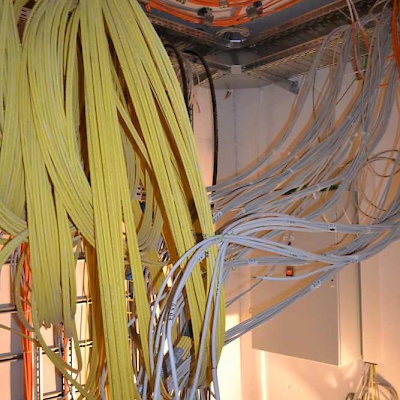

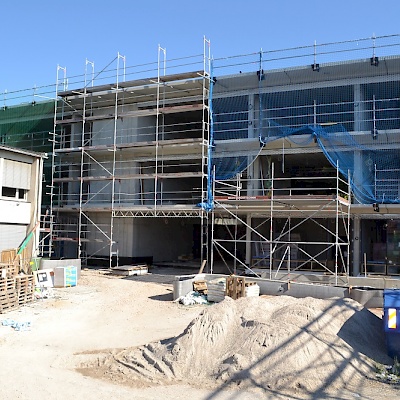

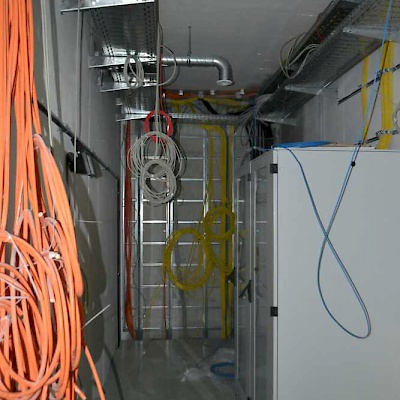

Zur Zeit läuft der Innenausbau. Die Fenster werden eingepasst.

Zum Schuljahr 2019/20 sollen die Klassen der Halbtagsklassen der Grundschule, die Klassen der Sekundarstufe 1 und die Verwaltung das neue Gebäude beziehen.

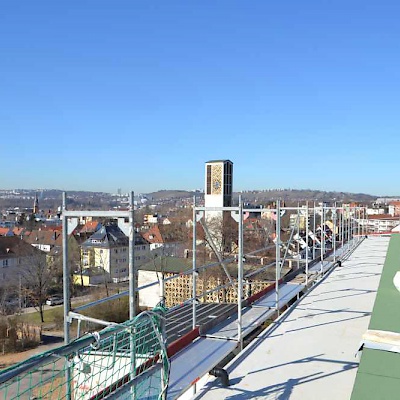

Im zweiten Bauabschnitt entsteht ein weiteres Cluster mit Dachterasse und unsere neue Turnhalle. Darüber hinaus wird der Fachklassenbau saniert.

2021 Fertigstellung mit Umzug der Außenstelle und der Verwaltung.

Bezug Neubau

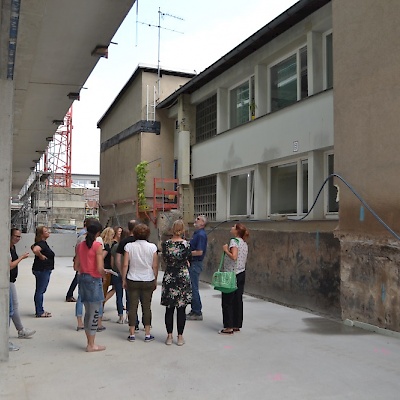

Am 05.11.2019 zogen die Klassen in den Neubau ein.

Der Fotograf Herr Detlef Göckeritz fotografierte im Gebäude zur Dokumentation. s. Bildergalerie

Der Fotograf Herr Detlef Göckeritz fotografierte im Gebäude zur Dokumentation. s. Bildergalerie

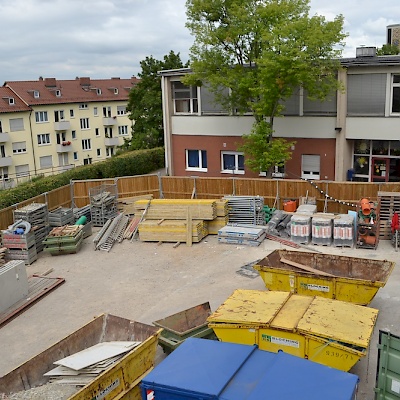

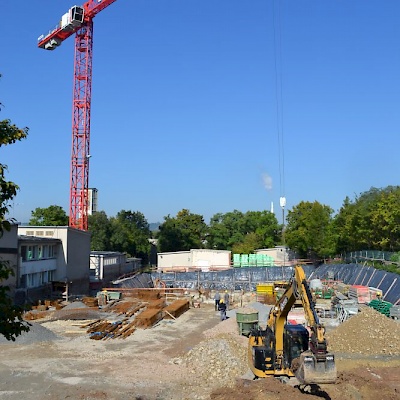

Der Bauabschnitt 2 hat begonnen.

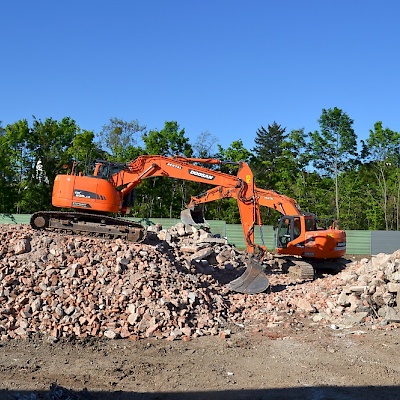

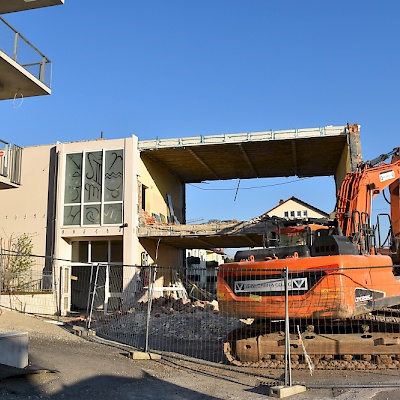

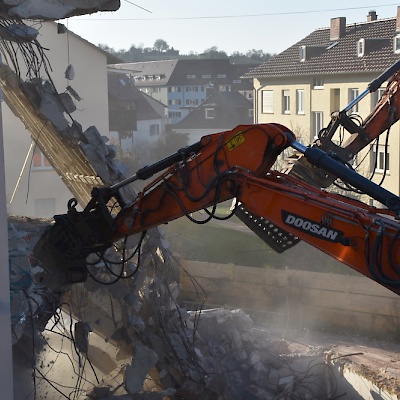

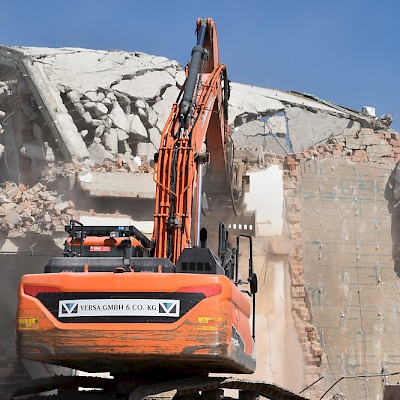

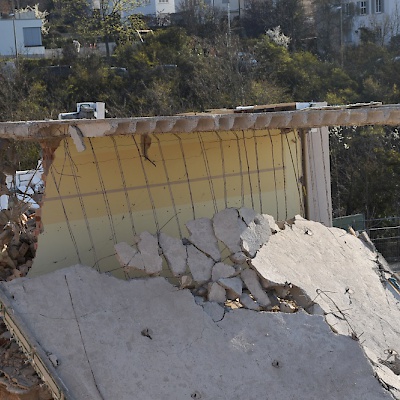

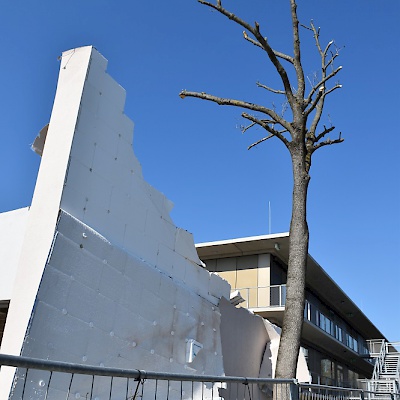

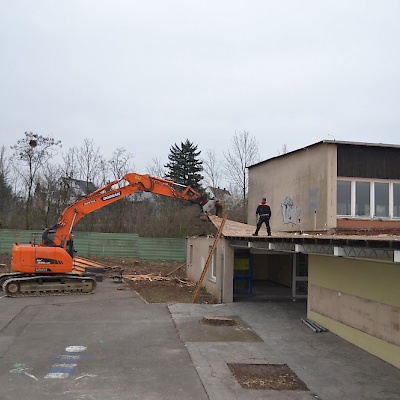

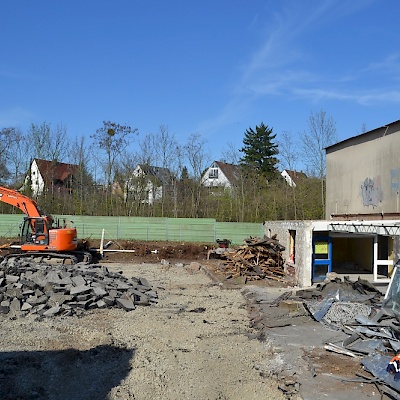

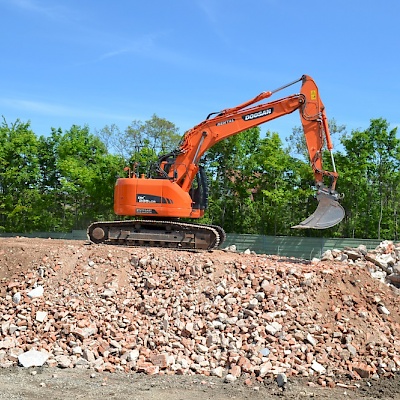

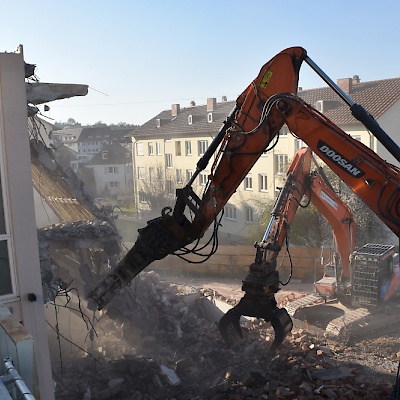

Die Pavillons und der Oberklassenbau wurden abgerissen.

Turnhalle

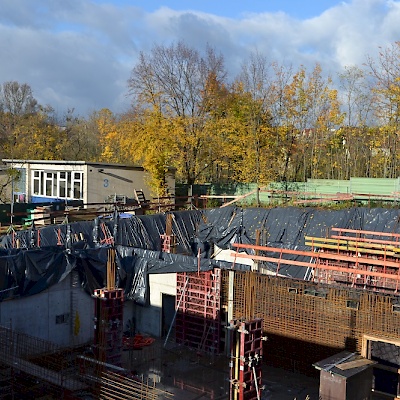

Dezember 2020:

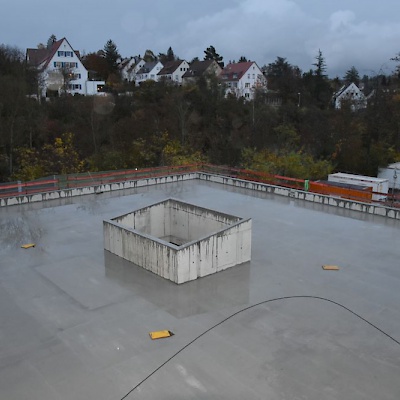

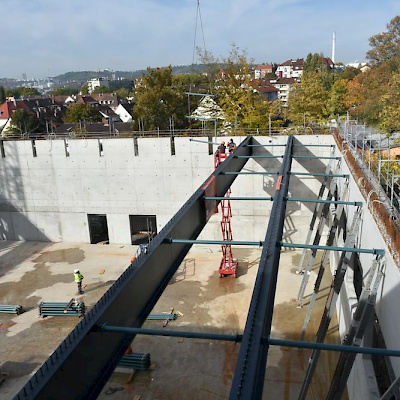

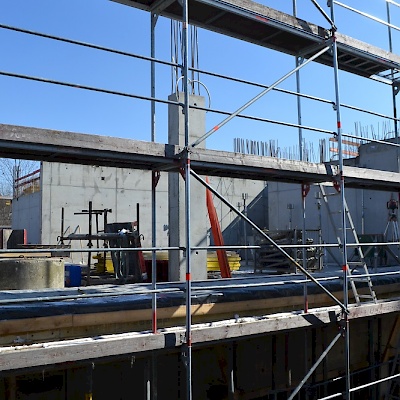

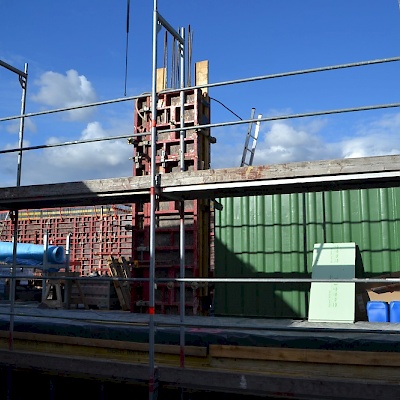

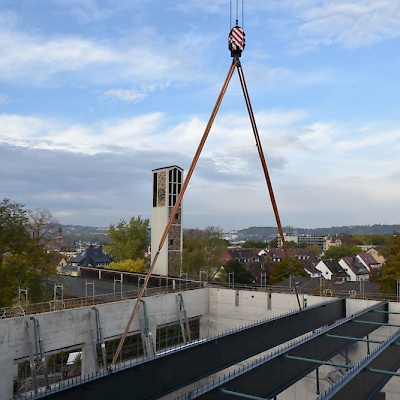

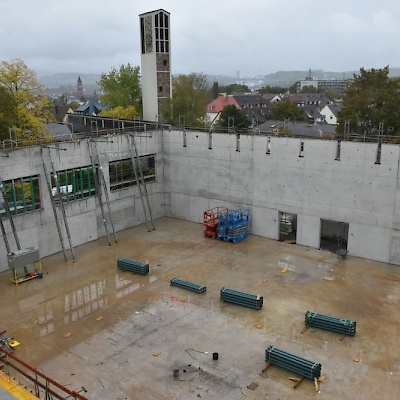

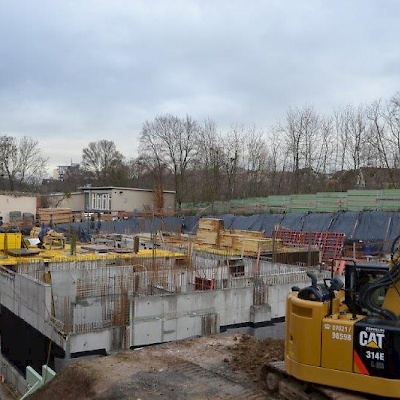

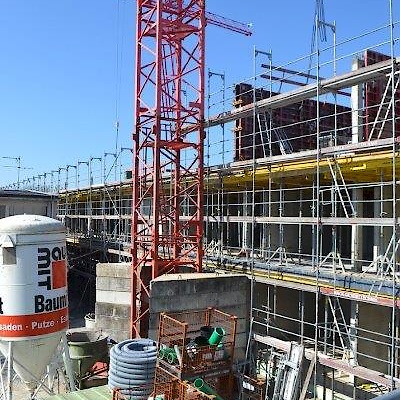

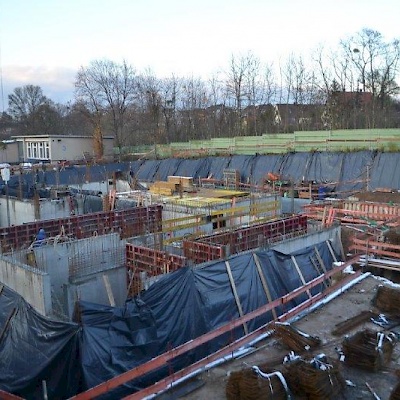

- Rohbau Cluster und Sporthalle sind nahezu fertig.

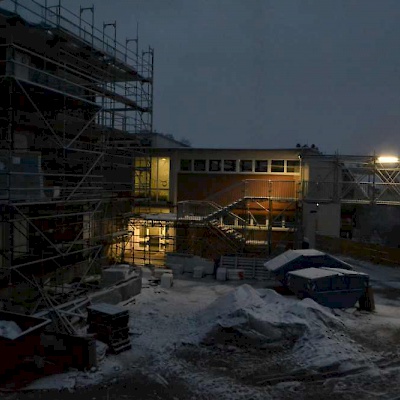

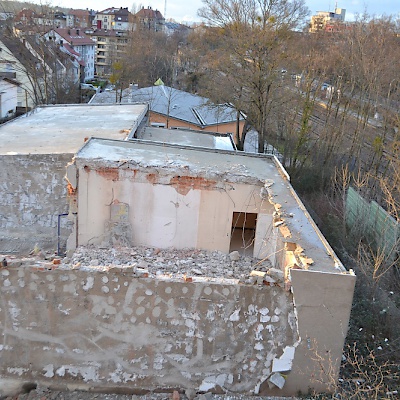

- Das Verwaltungsgebäude wird gerade komplett entbeint.

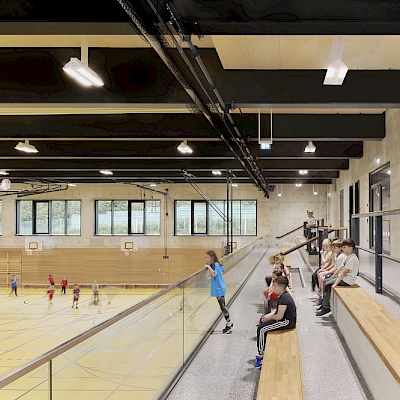

Juni 2022: Nutzungsbeginn der neuen Sporthalle

September 2022: Nutzungsbeginn Cluster Patentwagen

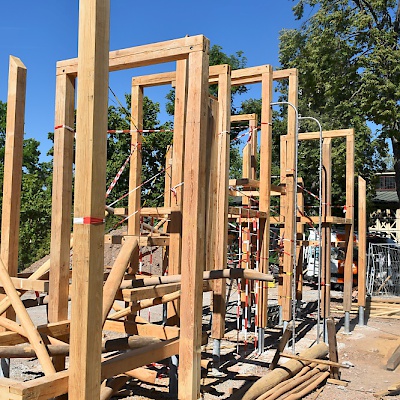

                             Nutzungsbeginn Kleinspielfeld und GS Hof

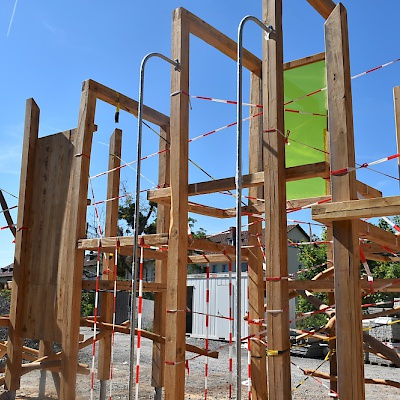

22.September 2022: Klettergerüst auf dem GS- Pausenhof wird freigegeben:
